Unsere Aktivitäten 2010
2009 |
2010 |
|||
|
|
|||
vor und... |

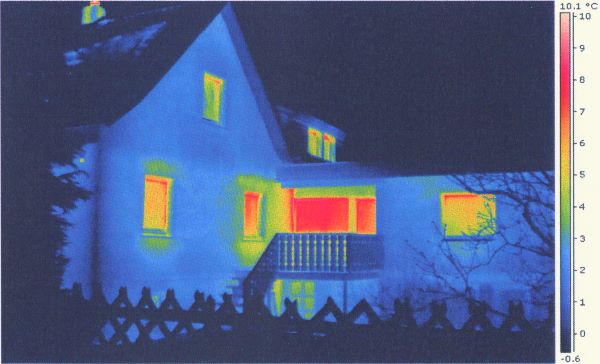

nach der Wärmedämmung |
|||
|
|
|||
|
||||
|
||||
März |
März |
|||
|
||||

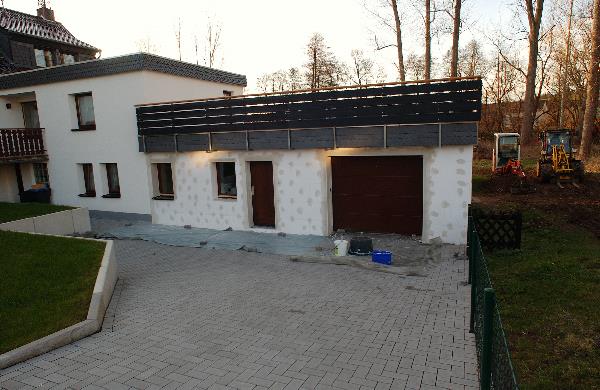

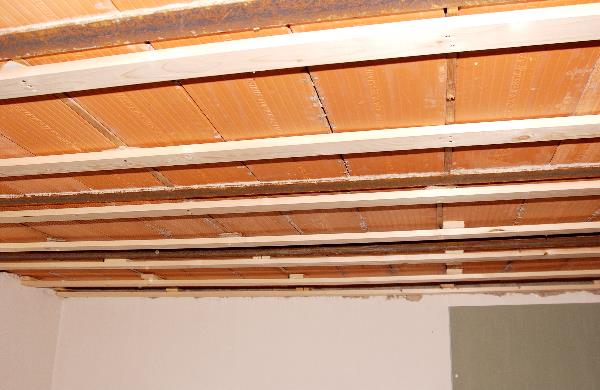

Der Rest vom Haus wird isoliert |

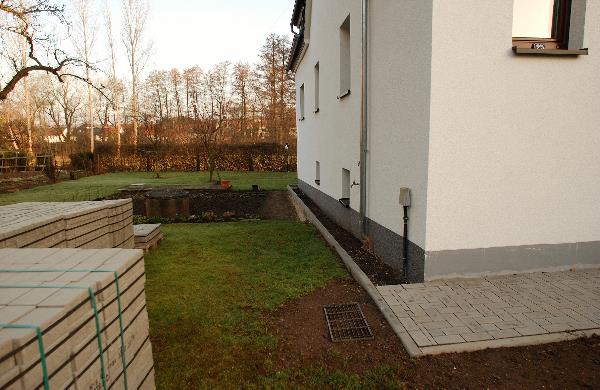

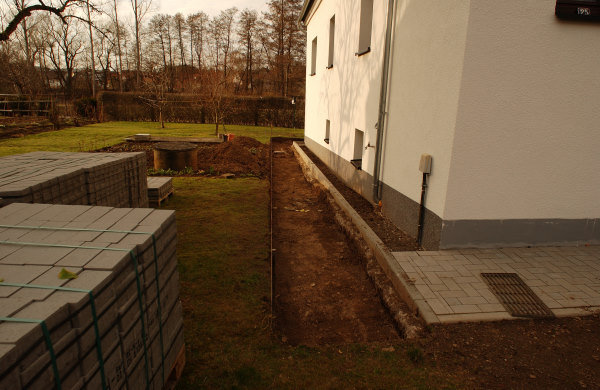

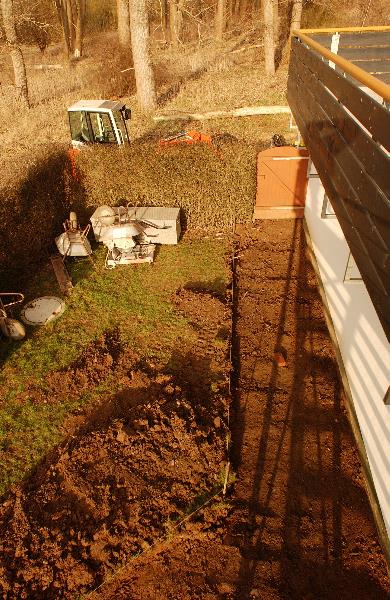

der Garten im März vor den Pflasterarbeiten |
|||
|
|
|||

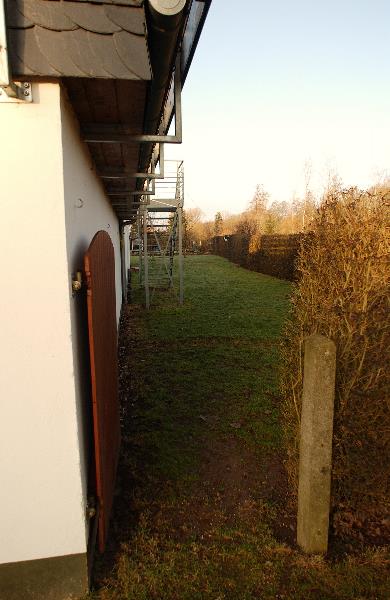

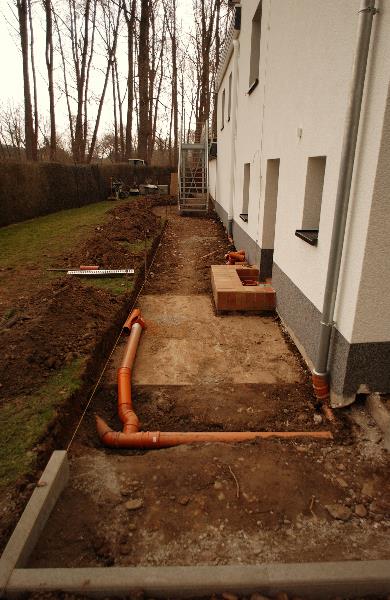

hinter dem Haus vor den Pflasterarbeiten im März |
vor den Pflasterarbeiten im März |
|||
|
|
|||
März |
März |
|||
|
|
|||
April |
April |
|||
|
|
|||

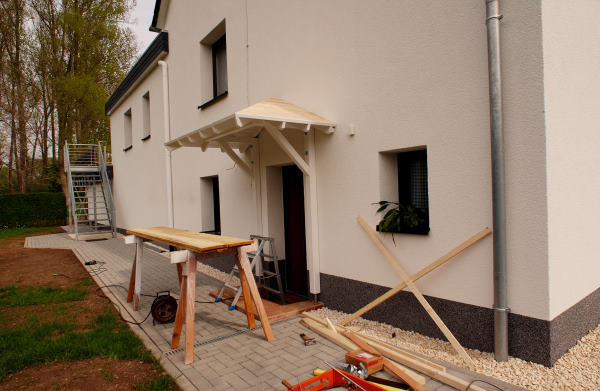

der Hintereingang wird überdacht |
|
|||
Mai |
Mai |
|||
|
|
|||

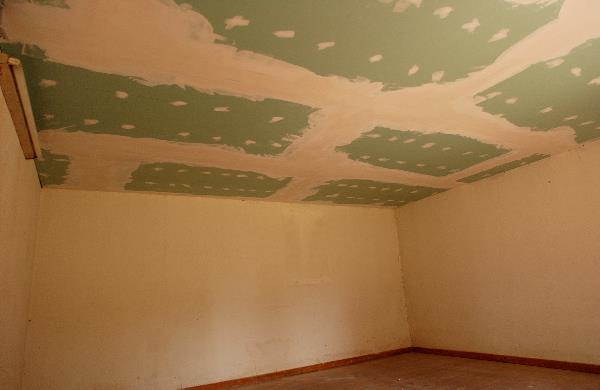

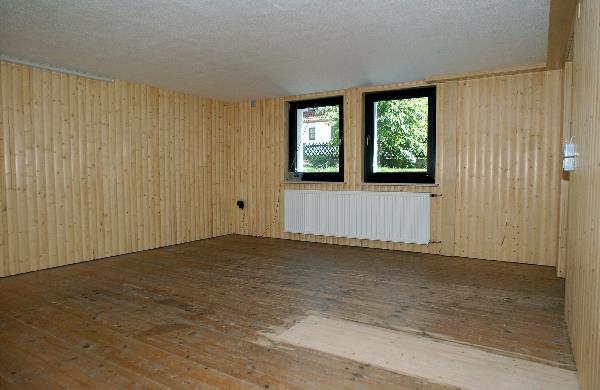

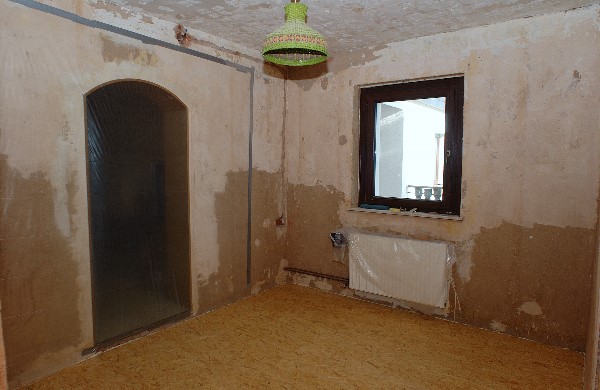

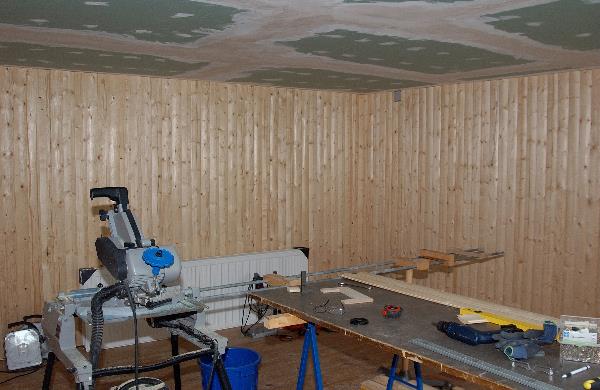

Die Decke im Partyraum |
|
|||
|
|
|||
Mai |

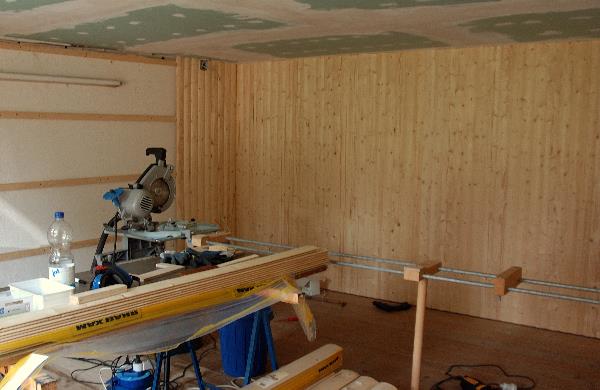

Juni |
|||
|
|
|||

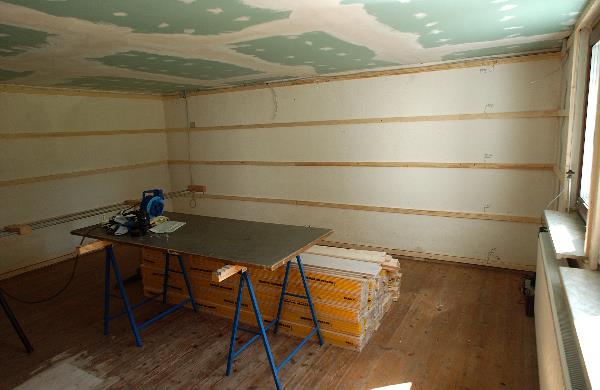

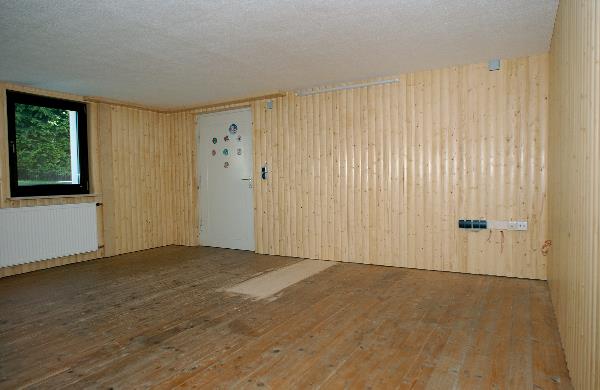

Der Partyraum im Juni |
||||
Juni |
||||
|
|
|||

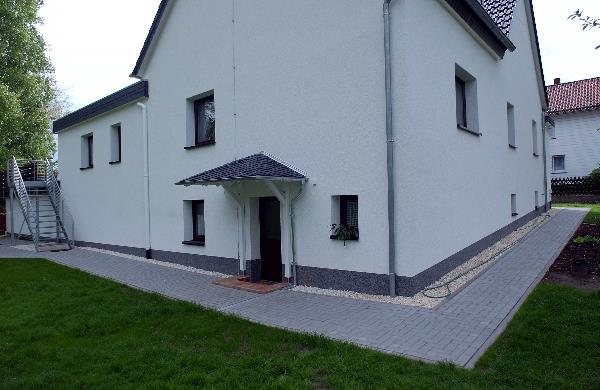

Die Aussenarbeiten sind abgeschlossen |
|
|||
Abriss der Küche und Umzug in den Partyraum |
|
|||

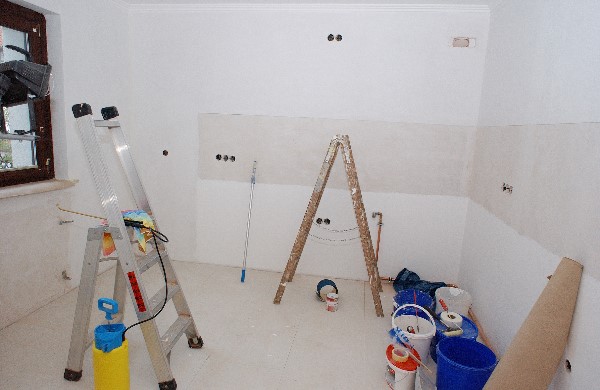

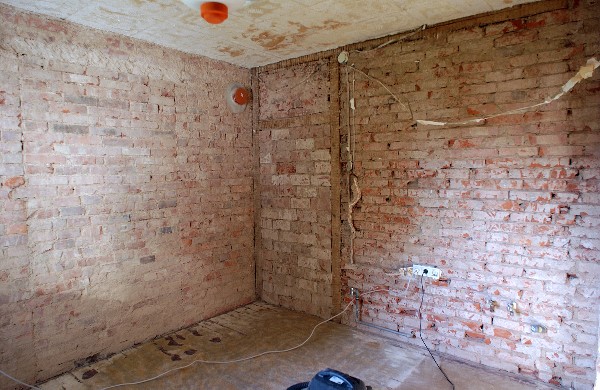

alles muss raus: Wände, Fussboden, Decke... |
||||
August |
||||
|
|
|||

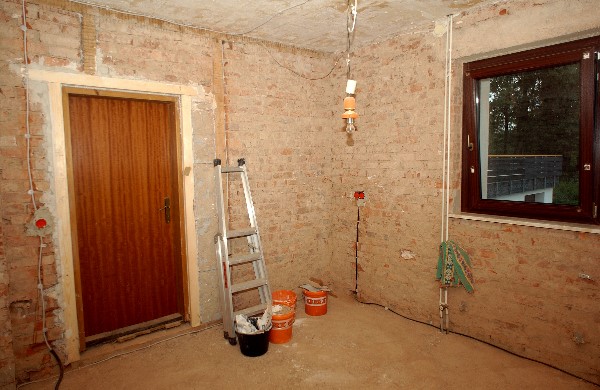

Putz ab |
||||
|
|
|||

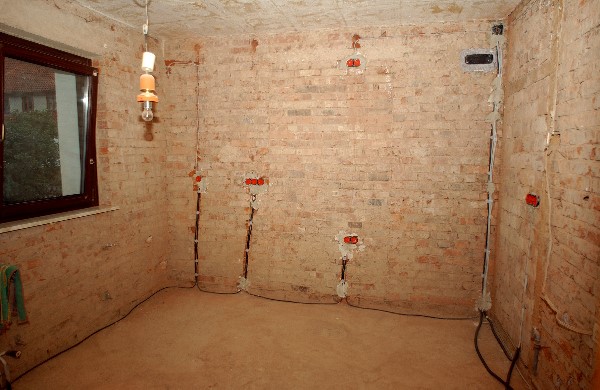

Fussboden raus, Strom neu... |
Tür neu |
|||
September |
||||
|
||||

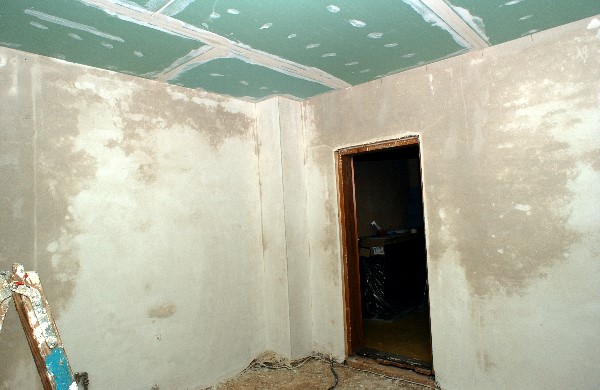

Decke neu... |

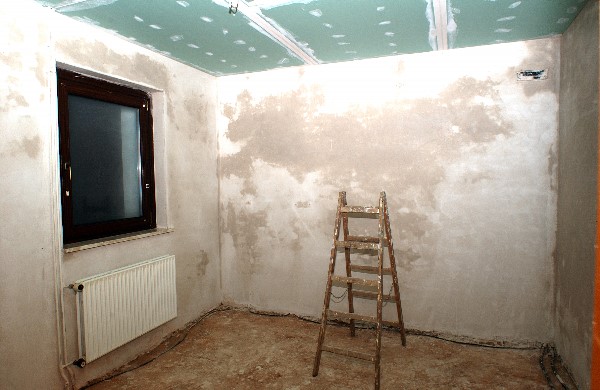

und Wände verputzt... |
|||
Oktober |
||||
|
|
|||

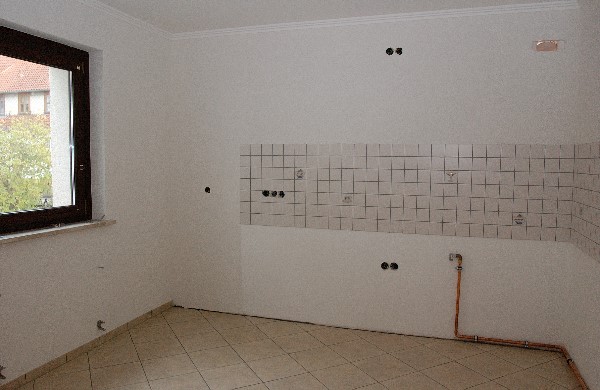

Fussboden gefliest, Wände neu |
fertig zum Einbau der Küche |
|||
November |
||||
|
||||
Esszimmer Fussboden raus |
Fussboden neu, Strom neu |
|||
|
|
|||

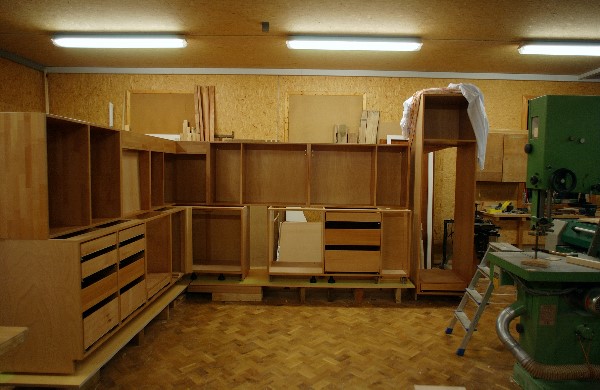

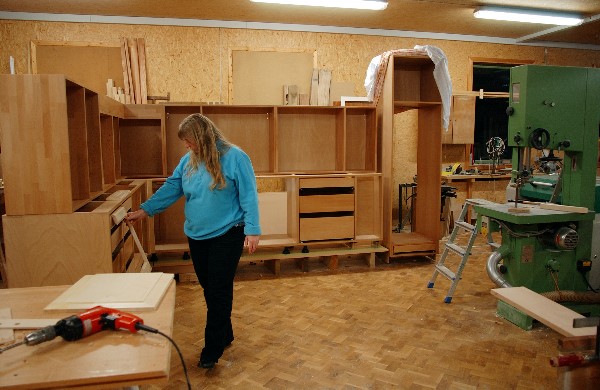

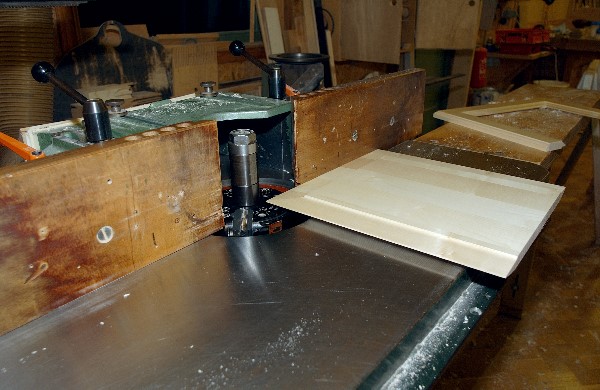

die neue Küche (der Korpus) |

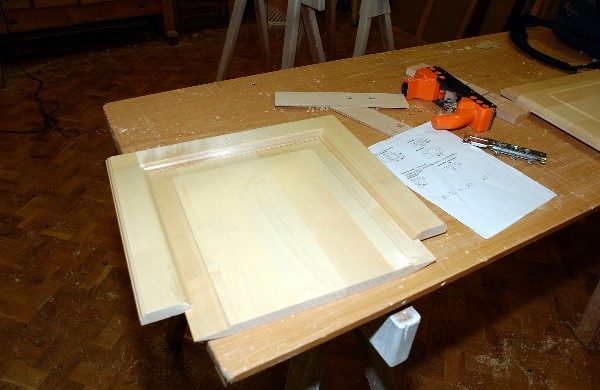

Festlegung und aussuchen des Frontdesigns |
|||
|
|
|||
|
das endgültige Design |
|||
Dezember |
||||
|
|
